近日,由集团公司承建的两大重点项目——明阳息县100MW风电项目升压站及集电线路工程和明阳商城100MW风电项目送出线路工程,正在全速推进中,并已进入完工倒计时阶段。

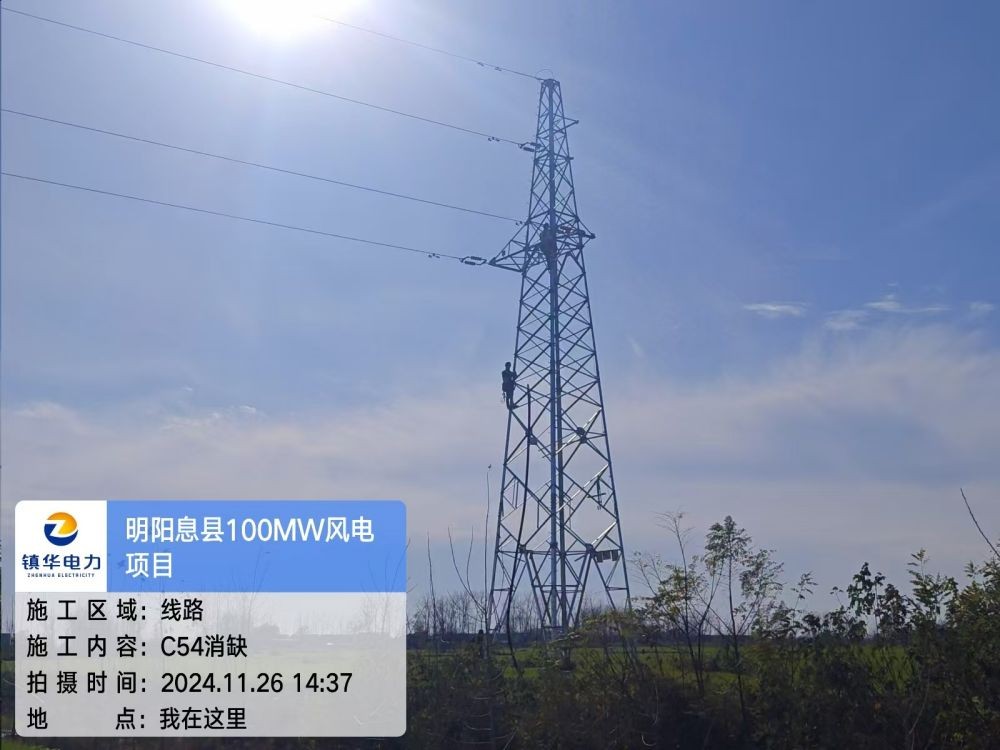

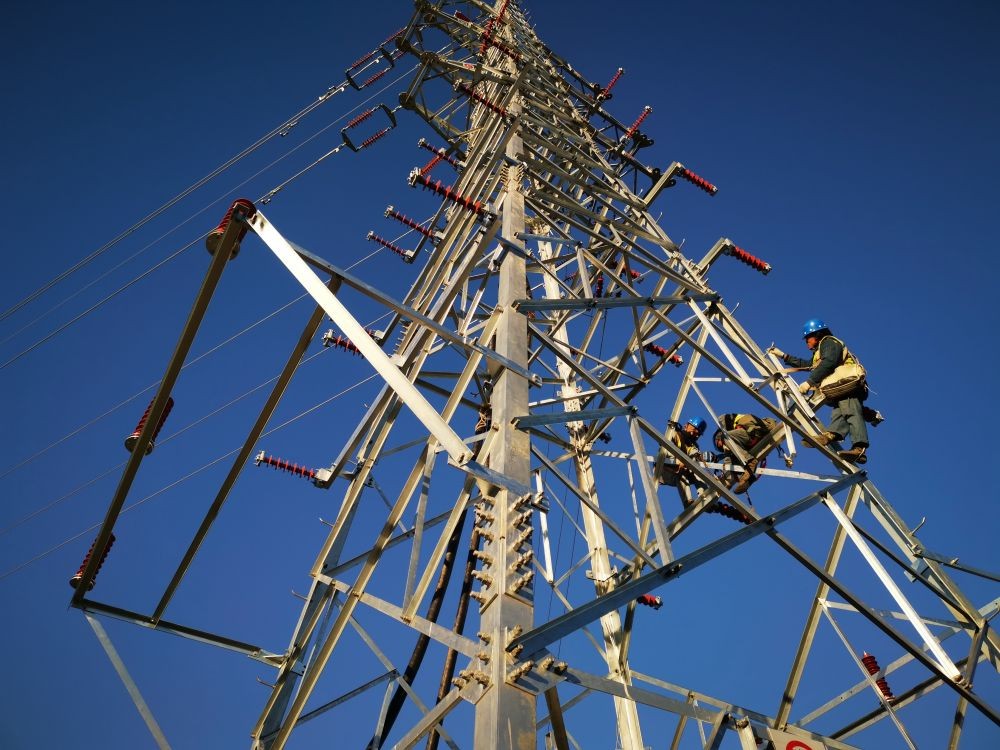

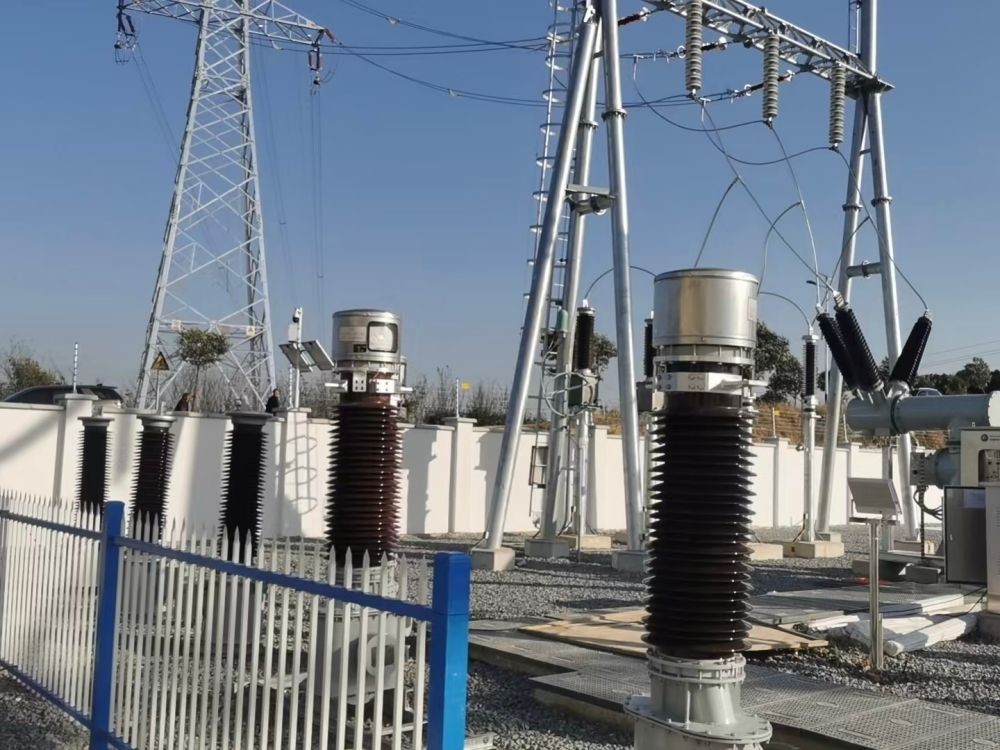

据悉,明阳息县100MW风电项目工程位于信阳市息县,含100MW风电与30MW/60MWh储能建设,拟装16台风机并新建110kV升压站,风机经4回35kV集电线路(全长58.59km)接入升压站。目前,基础浇筑铁塔组立、线路架设等相关工作均已完成100%,升压站土建完成95%、安装完成95%。当下,项目团队正全力以赴,确保各项工程任务按照预定计划顺利推进。

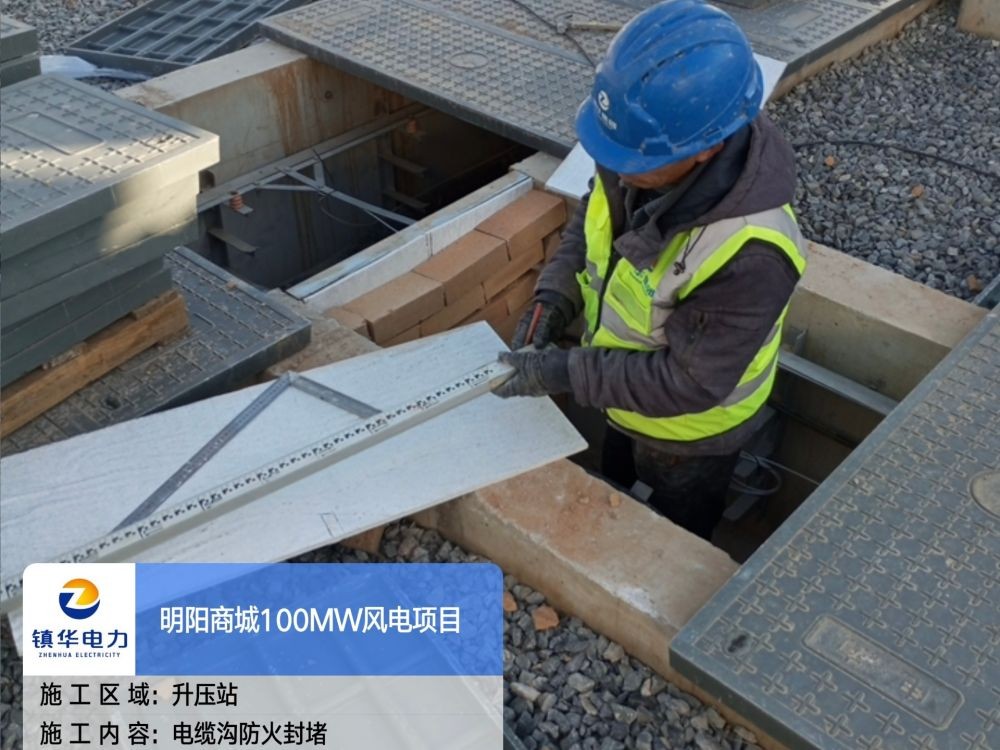

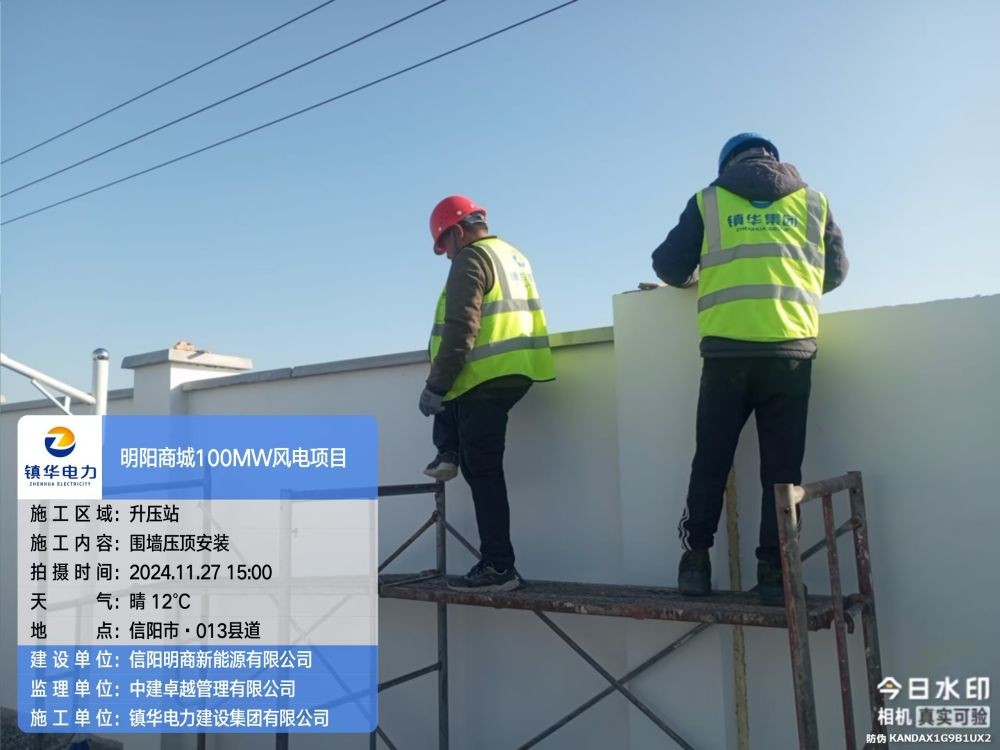

明阳商城100MW风电项目送出线路工程位于商城县北部。工程包括新建16.5km的110kV线路接入220kV赤城变(架空16.1km、电缆0.4km),风电场配备16台风机,总容量100MW,分3回35kV集电线路。目前,线路施工顺利,已完成210基基础浇筑、196基铁塔组立、44.65km架线。升压站土建(含综合楼)完成90%,安装工程已全部完成。本周重点开展线路电缆施工与剩余铁塔基础和杆塔组立工作,为项目的顺利投产打下坚实基础。
集团公司对两大项目的重视程度极高,多次组织召开项目推进会议,协调解决项目推进过程中遇到的困难和问题。同时,集团公司还加强了对项目团队的管理和考核,确保项目团队能够按照预定计划高效推进工程建设。
在集团公司的高度重视和全力支持下,两大重点风电项目正在加速冲刺,各项工程任务正在有条不紊地推进中。预计本月底,两项目将顺利完工并投入运行,为集团公司的电力工程发展注入新的力量。展望未来,集团公司将继续深耕电力工程领域,严格把控工程质量,高效推进项目建设,持续提升集团在电力工程行业的影响力与竞争力。
